海外一线 | 记越南海英项目背后的“破局者”团队
发布时间:2026-04-29来源:上海电气风电集团

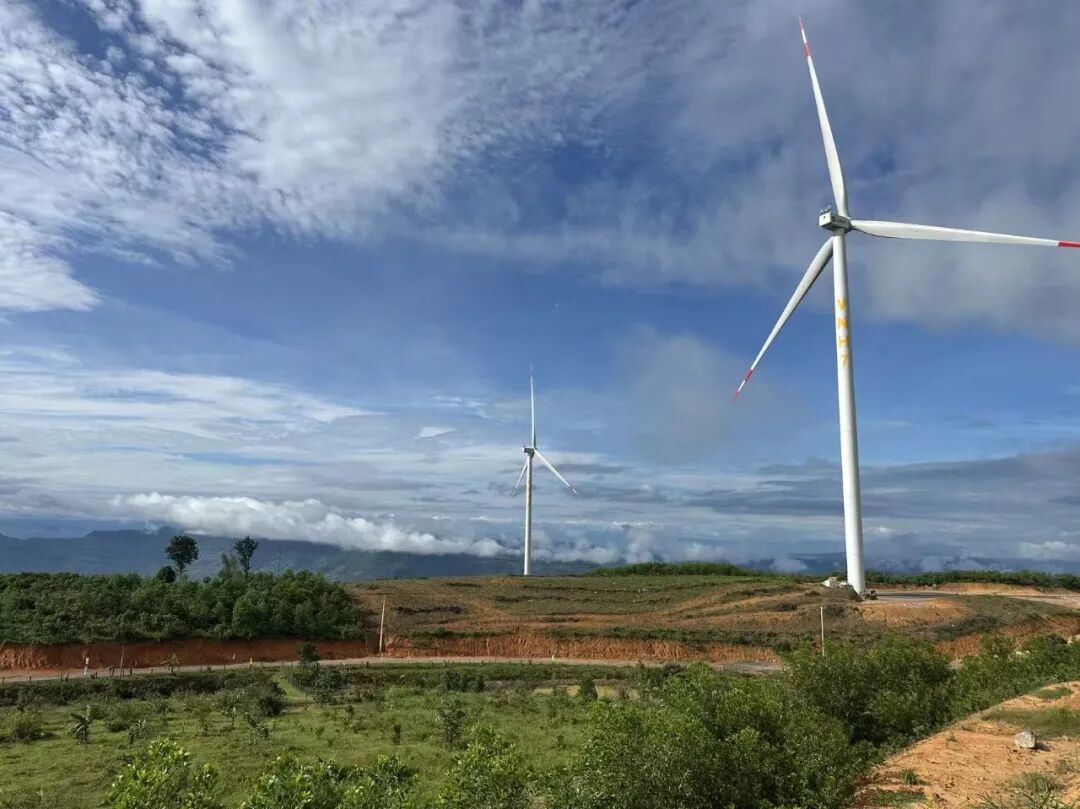

越南海英项目采用电气风电自主供货的WH5.25N-172机型,装机容量40MW。2025年7月28日,越南海英项目成功实现并网发电,机组顺利投入商业运营。同年9月16日,全场8台风力发电机组圆满完成为期240小时的连续无故障可靠性试运行,取得验收证书并正式通过COD。对电气风电而言,这不仅是产品技术“走出去”的关键一步,更是以本土化服务融入越南能源转型的战略突破——项目投产后年发电量可达1.2亿千瓦时,满足约8万户家庭全年用电,每年可减少二氧化碳排放10万吨(相当于55万棵树木一年的减碳量)。项目的成功绝非偶然。从合同落地到并网发电的500多个日夜,销售、TPM、项目执行与工服四大团队紧密咬合,用专业与韧性化解了一个又一个“不可能”。打通履约链条的“前锋”——在销售团队的有力统筹下,项目组以敏捷响应机制化解突发挑战。通过建立跨部门协同网络,面临外部条件变化,团队成员以高频次专业沟通织密服务网络。对内,及时拉通各环节信息,调整供货节奏;对外,持续与客户保持对接,明确各阶段责任节点,确保合同履约不断档,为项目推进筑牢基础。统筹全局的“中枢系统”——TPM团队凭借快速应变能力,积极应对海外标准迭代带来的新课题。通过高效整合内外部资源,因地制宜地组建攻坚小组,在极端天气等不利条件下,确保各类操作及时、规范、安全。
项目建设后期,越南电网颁布实施新的入网技术标准,对机组提出全新的低电压穿越、一次调频等严苛测试要求。TPM团队在最短时间内响应越南电网入网新标准,配合业主完成多轮现场设备测试与整改。啃下现场“硬骨头”的力量——项目团队和工服团队以高度责任感直面复杂环境考验,通过精细化管控与创新工法突破时间瓶颈,同步推进设备安装、系统调试等关键环节,技术专家全程驻场护航,严格把控从吊装到并网的每一个关键节点。在越南新的入网标准出台后,第一时间配合完成多轮整改,确保顺利通过并网验收与后续商业化运营指标。 从供货链路的打通,到技术标准的突破,再到现场施工的推进,越南海英项目的每一步都在证明:这支海外团队具备在复杂环境下破局突围的协同作战能力。面对外部多重挑战,他们用专业和执行力兑现了“诚实守信、高效执行、专业服务”的承诺,也为中国风电装备走向海外市场积累了宝贵经验。
转载说明:本文系转载内容,版权归原作者及原出处所有。转载目的在于传递更多行业信息,文章观点仅代表原作者本人,与本平台立场无关。若涉及作品版权问题,请原作者或相关权利人及时与本平台联系,我们将在第一时间核实后移除相关内容。
