风电项目施工受阻及塔筒安全隐患情况通报!

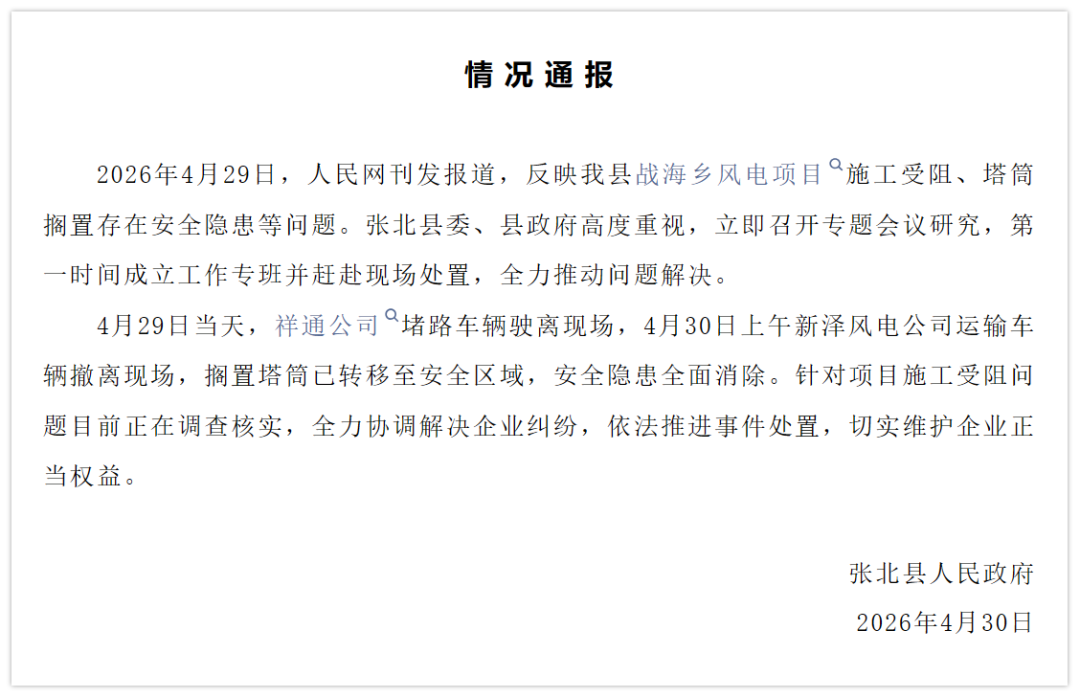

4月30日,河北张家口市张北县人民政府发布情况通报。
2026年4月29日,人民网刊发报道,反映张北县战海乡风电项目施工受阻、塔筒搁置存在安全隐患等问题。张北县委、县政府高度重视,立即召开专题会议研究,第一时间成立工作专班并赶赴现场处置,全力推动问题解决。

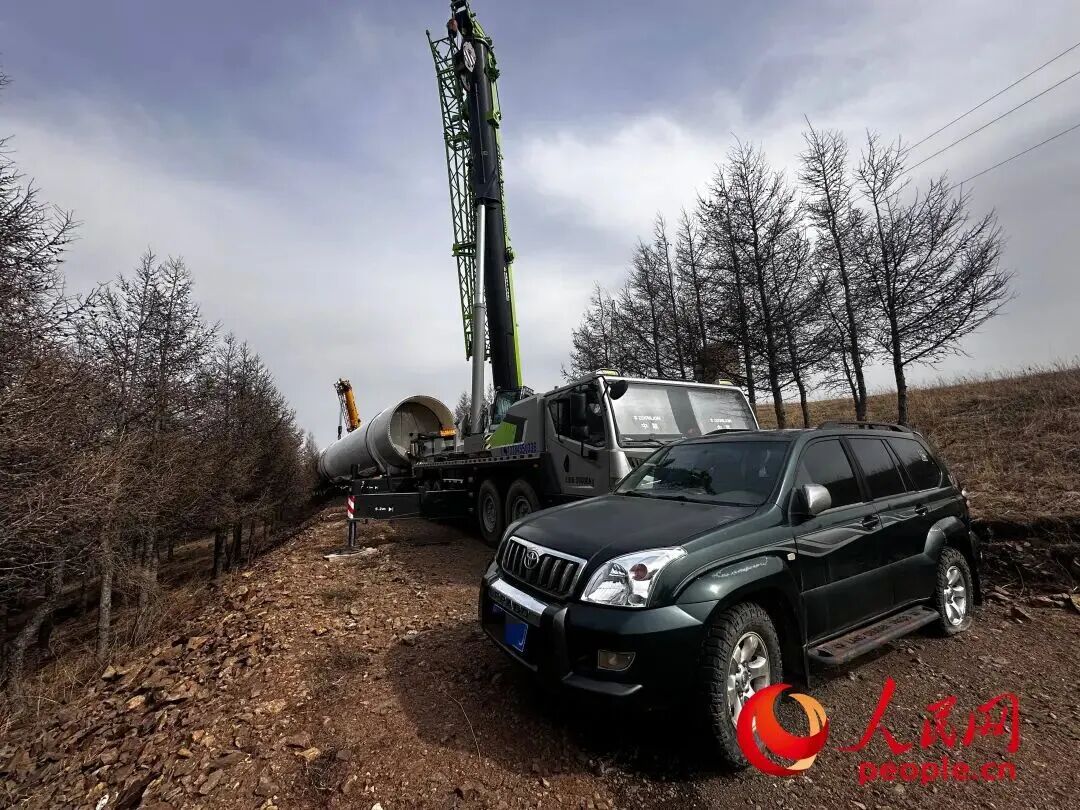

4月29日当天,祥通公司堵路车辆驶离现场,4月30日上午新泽风电公司运输车辆撤离现场,搁置塔筒已转移至安全区域,安全隐患全面消除。针对项目施工受阻问题目前正在调查核实,全力协调解决企业纠纷,依法推进事件处置,切实维护企业正当权益。

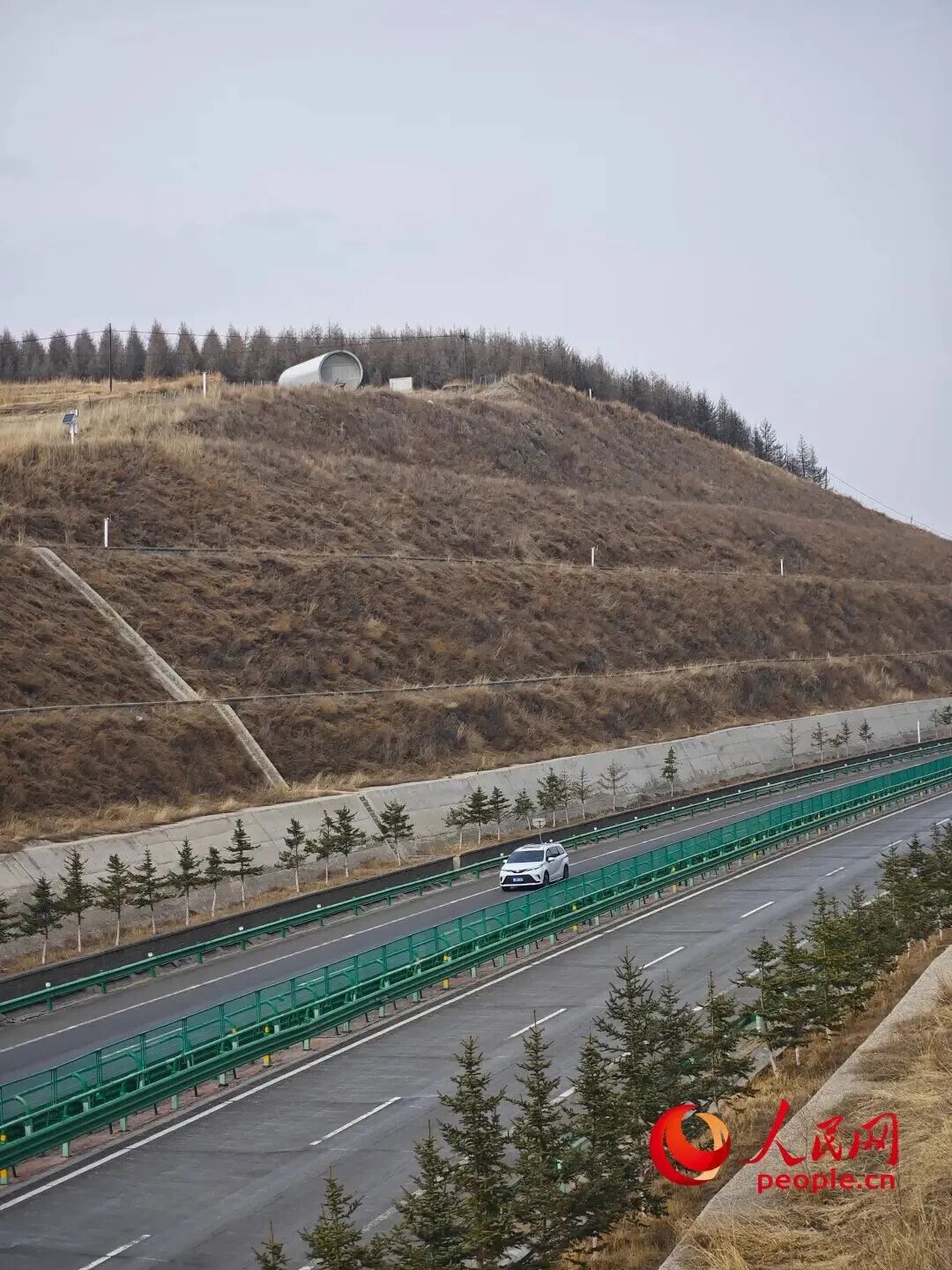

据人民网4月29日报道,近期,有“领导留言板”网友反映,张北战海风电项目二期项目2017年取得张家口市核准,获批建设容量为20万千瓦。项目因用地问题屡遭 “张家口祥通旅游开发有限公司”(简称祥通公司)人员阻工,一期仅建成10.8万千瓦,二期9.2万千瓦于2024年9月开工后停滞,部分风电设备长期搁置在山顶,存在安全隐患。

双方核心纠纷在于用地争议。2016年12月、2017年10月,祥通公司以每年每亩18元价格分批签订了36年的土地承包协议,承包范围与风电项目用地存在重合。风电项目方称,其项目筹备、公示、核准均早于祥通公司租地,质疑对方有“抢租”之嫌。祥通公司已于2024年1月注销,未在当地投用任何产业。
项目一期建设中,风电项目方向祥通公司支付近1.98亿元补偿款,33万元/亩的补偿标准是当时当地永久征地补偿标准的近十倍。项目方表示,因担心超期未完工被取消项目,迫于压力支付这笔“天价”补偿款;二期施工时对方再次阻工索要补偿,协商、报警、找政府协调均无果。

据报道,有村民反映未看到土地承包公示和协议,最初被告知租期10年,后变为36年。战海乡政府称项目涉及的协议和公示材料均被相关部门调走,无备份可提供。律师指出,若土地承包未履行法定民主程序,合同可能无效;当地政府或存在履职不到位情形。
综合自:张北发布、人民网
