乘“夏”破浪,中广核各核电项目“进度条”刷新
发布时间:2026-05-31来源:中国广核集团

盛夏时节,动能奔涌

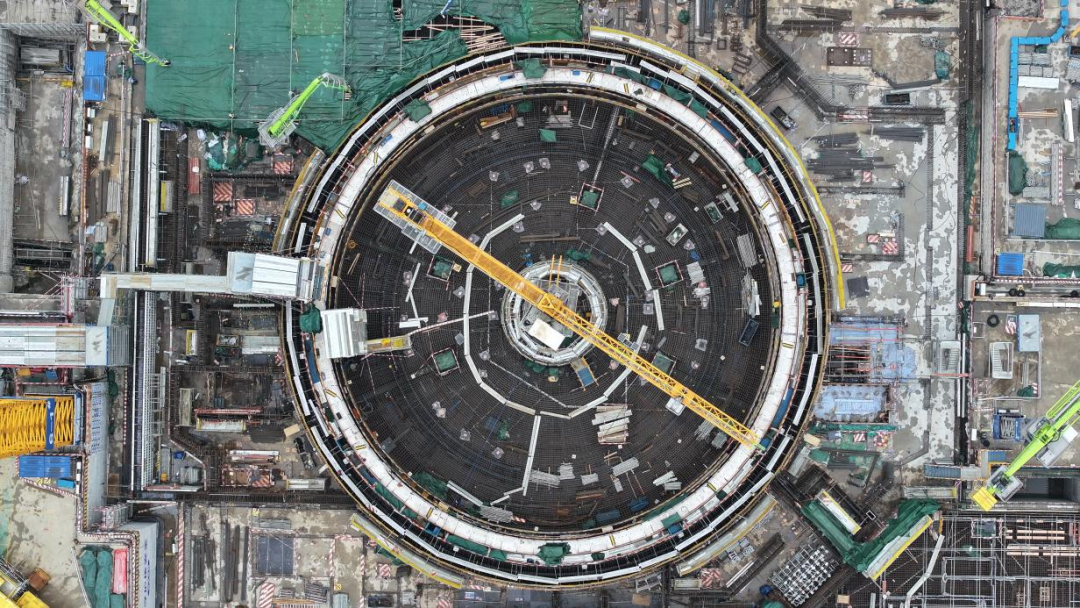

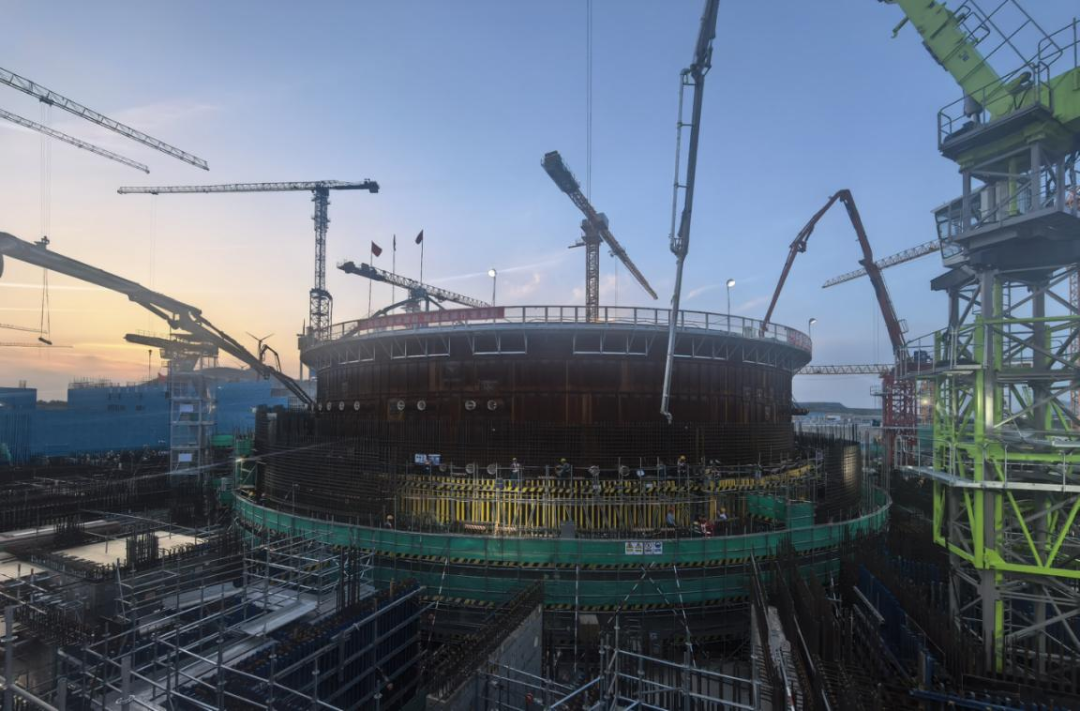

继太平岭核电项目1号机组投产后,2号机组于5月3日完成装料,当前正进行临界前试验。3号机组正进行核岛反应堆厂房内部结构第3层、内壳第6层、外壳第2层等多项施工;4号机组核岛反应堆厂房于5月10日FCD,当前正进行周边厂房筏基钢筋绑扎和常规岛工程桩施工。

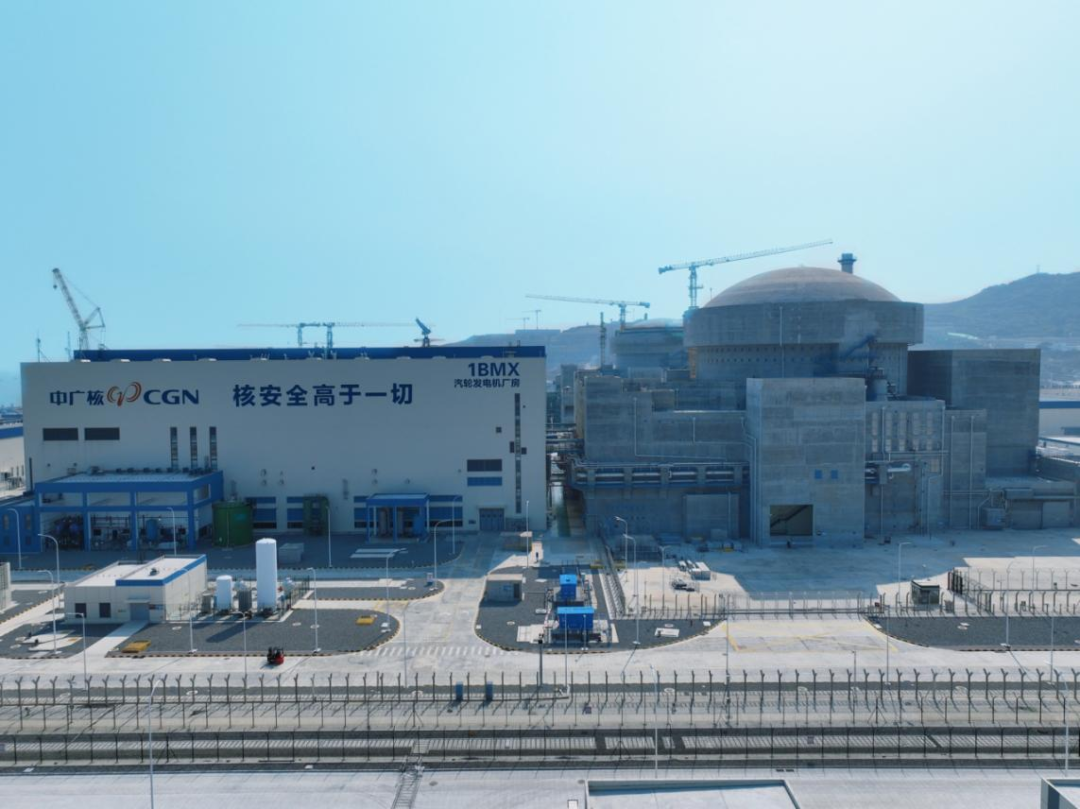

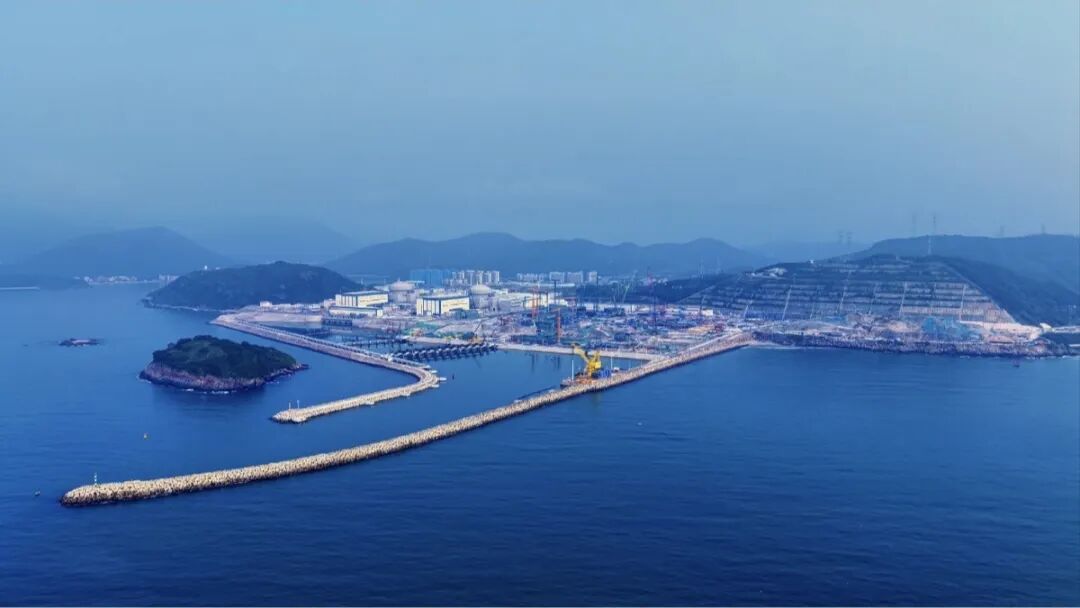

4月29日,随着168小时试运行试验完成,三澳核电项目1号机组正式投产。5月11日,2号机组役前检查实体工作全面完成。5月15日,3号机组周边厂房首层墙体(非环区)全部浇筑完成。当前,4号机组核岛正进行周边厂房垫层浇筑及预应力环廊墙体浇筑施工。

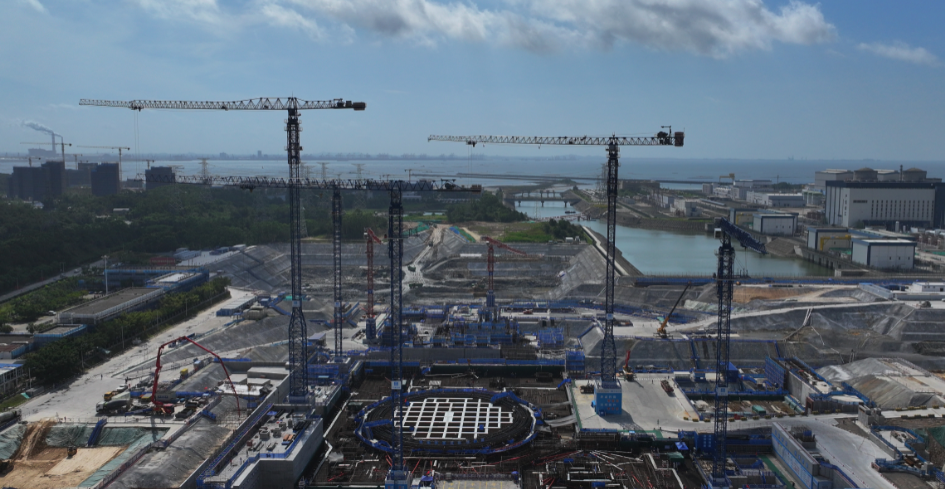

5月8日,陆丰核电项目5号机组核燃料格架安装正式启动。5月16日,6号机组除氧器顺利吊装就位。5月22日,1号机组正在进行钢结构及相关土建施工工作。5月27日,2号机组常规岛汽机台板、厂房侧壁正全面推进施工。


5月27日,宁德核电项目5号机组反应堆厂房环吊主梁吊装完成。5月22日,6号机组安全厂房筏基浇筑完成。


5月23日,招远核电项目1号机组核岛反应堆厂房内安全壳筒体第1层混凝土浇筑顺利完成。

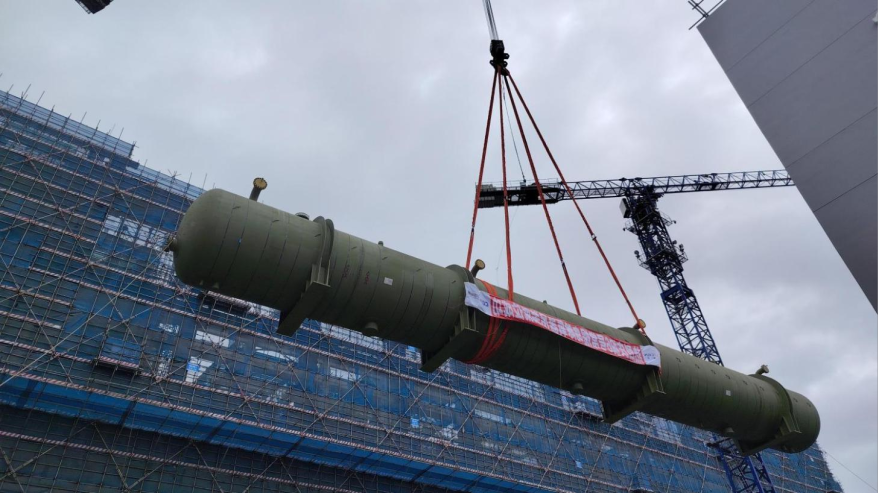

5月9日,防城港核电项目5号机组完成核辅助厂房I区首个不锈钢水箱吊装,反应堆冷却器疏水箱管道陆续就位。
