全球首个能源岛,离完工又近一步!
发布时间:2026-06-20来源:龙船风电网

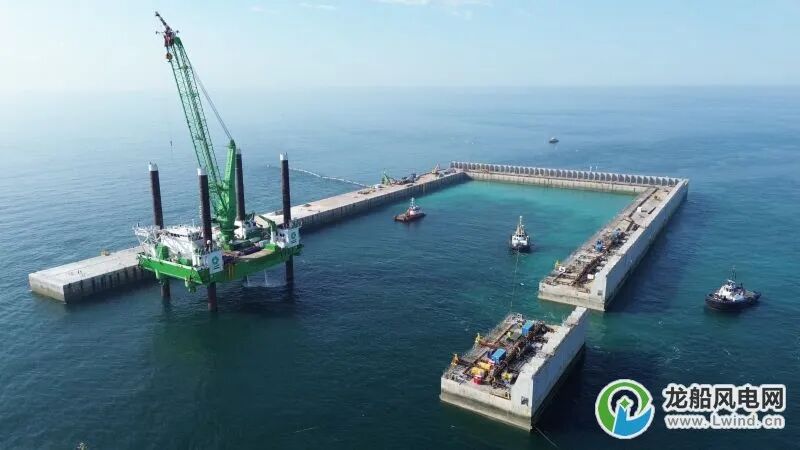

比利时北海伊丽莎白公主能源岛(Princess Elisabeth Energy Island)的建设正稳步推进,截至目前已有17个沉箱完成安装。

伊丽莎白公主能源岛由比利时电网运营商Elia Group开发,DEME和Jan De Nul的合资企业TM Edison负责建设。该能源岛位于距离比利时海岸45公里处,将成为将未来伊丽莎白公主区海上风电场所发电力输送至大陆的关键枢纽。
沉箱是构成能源岛外墙的巨型混凝土结构,该项目共需安装23个沉箱,每个沉箱重约22000吨,长58米,宽28米,高23米至32米不等,具体高度取决于是否设有防浪墙。
沉箱安装工作于2025年4月启动,第一阶段工程于2025年10月完成,今年春季已重新启动施工。今年年初,DEME和Jan De Nul宣布已完成剩余混凝土结构的建造。
据悉,伊丽莎白公主海上风电区由三个项目组成,总装机容量高达3.5GW,这些项目将接入能源岛的基础设施。首个装机容量达700MW的海上风电项目已于2024年11月启动招标,原计划2025年12月公布中标结果,但比利时在2025年决定推迟伊丽莎白公主区首个项目的招标,并表示该招标将于2026年开放。
