501MW海上风电项目变更、延期!

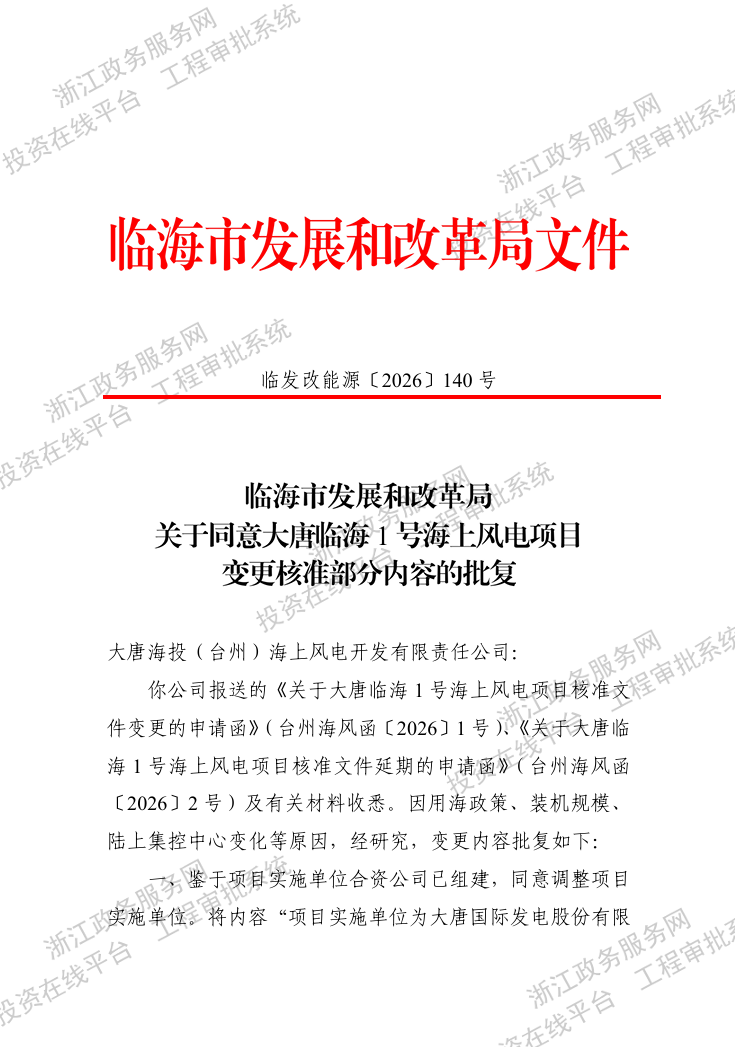

6月30日,浙江省临海市发展和改革局发布《关于同意大唐临海1号海上风电项目变更核准部分内容的批复》。
《批复》显示,因用海政策、装机规模、陆上集控中心变化等原因,变更内容批复如下:

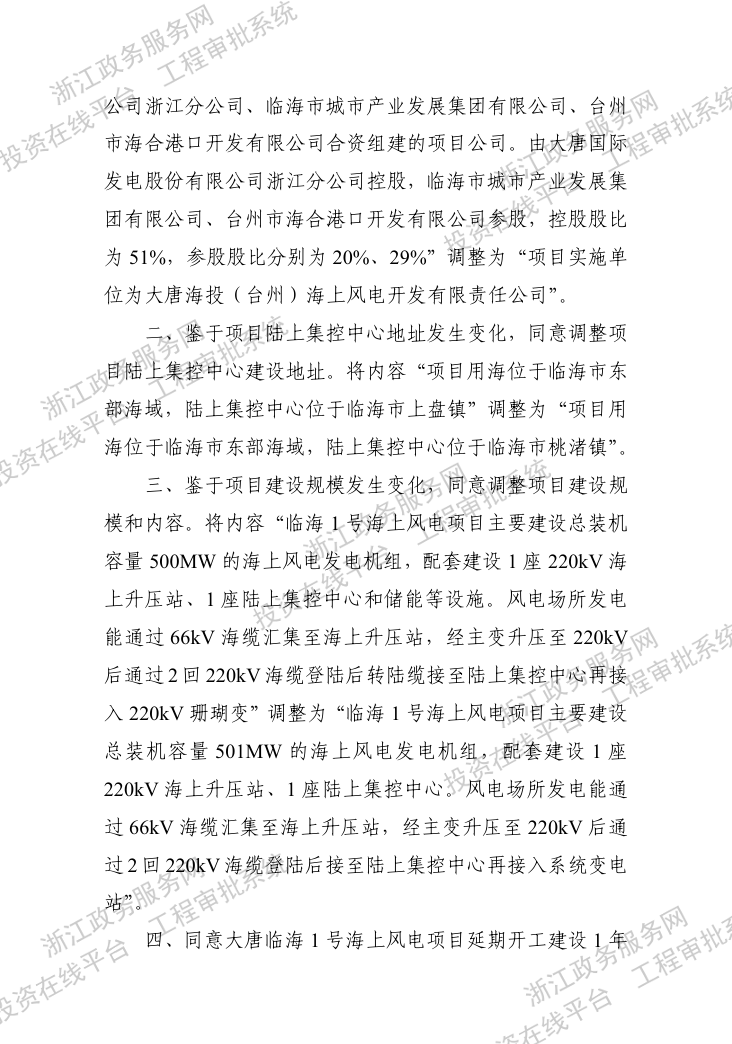

调整项目实施单位:将内容“项目实施单位为大唐国际发电股份有限公司浙江分公司、临海市城市产业发展集团有限公司、台州市海合港口开发有限公司合资组建的项目公司。由大唐国际发电股份有限公司浙江分公司控股,临海市城市产业发展集团有限公司、台州市海合港口开发有限公司参股,控股股比为51%,参股股比分别为20%、29%”调整为“项目实施单位为大唐海投(台州)海上风电开发有限责任公司”。
调整项目陆上集控中心建设地址:将内容“项目用海位于临海市东部海域,陆上集控中心位于临海市上盘镇”调整为“项目用海位于临海市东部海域,陆上集控中心位于临海市桃渚镇”。
调整项目建设规模和内容:将内容“项目主要建设总装机容量500MW的海上风电发电机组,配套建设1座220kV海上升压站、1座陆上集控中心和储能等设施。风电场所发电能通过66kV海缆汇集至海上升压站,经主变升压至220kV后通过2回220kV海缆登陆后转陆缆接至陆上集控中心再接入220kV珊瑚变”调整为“项目主要建设总装机容量501MW的海上风电发电机组,配套建设1座220kV海上升压站、1座陆上集控中心。风电场所发电能通过66kV海缆汇集至海上升压站,经主变升压至220kV后通过2回220kV海缆登陆后接至陆上集控中心再接入系统变电站”。
最后,同意大唐临海1号海上风电项目延期开工建设1年至2027年7月29日。项目其他事项仍按临发改能源〔2024〕162 号文执行。
据了解,中国大唐集团在2024年4月获得临海1号项目开发权,2024年7月获得临海市发展和改革局核准。项目场址位于台州市临海市东部海域,场址中心点离岸距离约52公里,规划海域面积55.2平方公里,项目动态总投资632388.97万元。
该项目还入选浙江省扩大有效投资“千项万亿”工程2026年第一批重大建设项目实施计划项目表。项目建成后,预计年上网电量约18亿千瓦时,可节省标煤54.7万吨,减少排放二氧化碳149.9万吨、二氧化硫151吨、氮氧化物242吨。
