中国巨石500MW风电项目实施方案变更
发布时间:2026-08-23来源:龙船风电网

8月21日,中国巨石股份有限公司(以下简称“中国巨石”或“公司”)发布《关于巨石绿色能源(涟水)有限公司500MW风力发电配套工程项目实施方案变更的公告》。

公告披露,根据国家绿电直连政策及公司经营需要,拟对涟水新能源500MW风力发电配套工程项目实施方案进行调整。

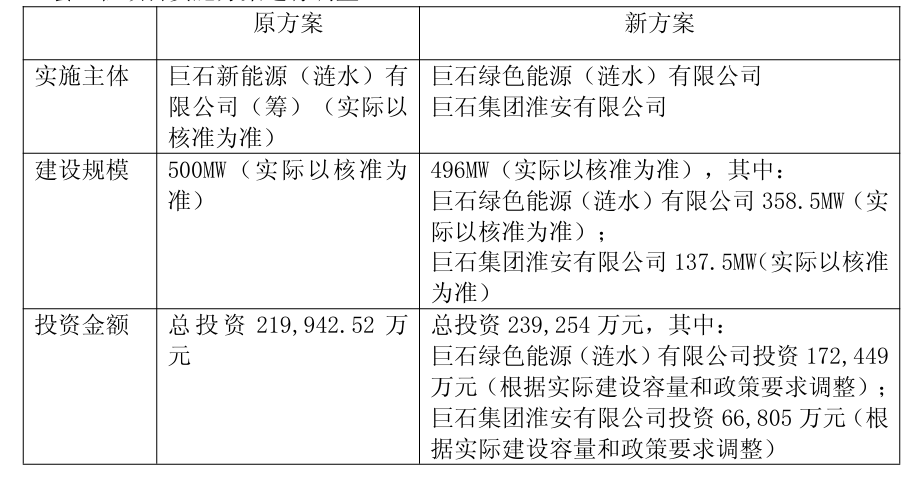

项目实施主体由巨石新能源(涟水)有限公司调整为巨石绿色能源(涟水)有限公司和巨石集团淮安有限公司;
项目建设规模由500MW调整为496MW(实际以核准为准),其中巨石绿色能源(涟水)有限公司358.5MW(实际以核准为准),巨石集团淮安有限公司137.5MW(实际以核准为准);
项目总投资由219942.52万元增至239,254万元,其中巨石绿色能源(涟水)有限公司投资172449万元,巨石集团淮安有限公司投资66805万元。

涟水新能源500MW风力发电配套工程项目建设地点位于江苏省淮安市涟水县,拟建设220kV升压变压站1座,安装65-90台单机容量为5-8MW的风力发电机组,装机总容量为496MW(实际以核准为准),年上网电量为13.5亿kWh。项目分标段建设,每个标段建设期为1年,建设期合计为2年。
中国巨石表示,项目实施方案变更有利于实现绿电物理直供,降低用电成本,提升绿色制造水平,对公司绿色低碳发展具有积极意义。本投资项目全部建成后,预计可实现总投资收益率为15.62%(上述数据为所得税前,且仅为公司对项目投资收益率的预计,不构成公司对项目投资收益的承诺)。
