独家!运营商AIDC基建投资监测:7月份招标总金额46亿 中国移动占比超五成
发布时间:2026-08-13来源:C114通信网
2026年7月,三大运营商在人工智能数据中心(AIDC)基础设施领域的投入持续加码。根据C114最新招投标监测数据,仅当月发布的、金额不低于100万元的AIDC“风火水电”类基础设施及相关配套招标项目总额即达46.62亿元。这一数据延续了上半年的强劲势头,标志着运营商正将战略重心从传统IDC向高功率、高密度、绿色智能的AIDC迁移。

其中,中国移动以24.35亿元的招标额位居首位,占运营商投资总额超52%,主要得益于天津武清10.2亿元机电系统集成、宁夏7.2亿元算力资源机柜托管服务等大体量项目开标。

中国电信以18.64亿元紧随其后,占比份额约40%,投资高度集中于国家算力枢纽节点,并强调设备与土建的同步部署。云计算内蒙古信息园2026年B12智算中心及B16动力中心机电EPC项目(7.54亿元)巩固其在西部节点的领先地位,形成规模化智算集群。

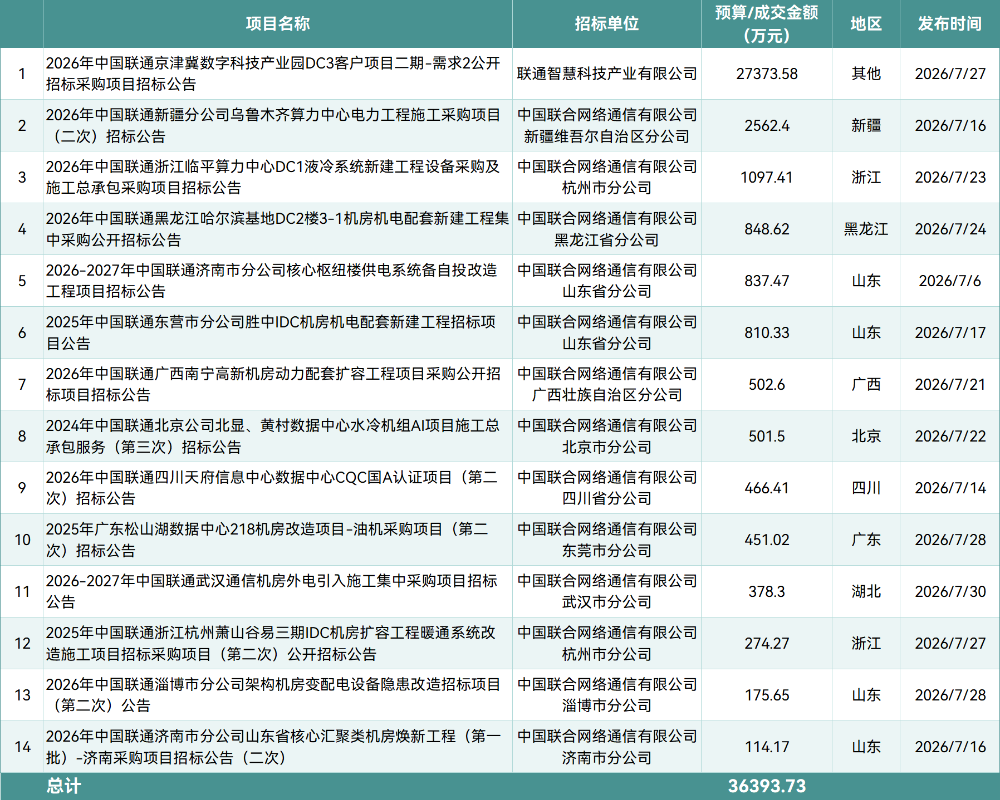

中国联通本月投资规模约3.64亿元,聚焦重点区域与定制化需求。京津冀数字科技产业园DC3客户项目二期(2.74亿元)为当月联通最大项目,体现其面向特定客户的定制化建设模式。

为真实反映运营商在AIDC底座的实际投入强度,本次统计采用以下优化口径:聚焦三大运营商在AIDC/数据中心领域的“风火水电”类基础设施招标项目,包括供配电、制冷暖通、消防、土建装修、机柜及综合布线等项目,单项目预算金额不低于100万元。排除服务器、存储、交换机等IT设备,以及运维服务、燃油耗材、线路租赁、审计、监理、设计咨询、检测认证等非工程建设类支出。
