这起海上风电合同纠纷!达成和解

Vineyard Wind与GE Vernova于9月16日宣布,双方已就解决与美国马萨诸塞州Vineyard Wind 1海上风电项目相关的所有未决诉讼达成友好和解。Vineyard Wind是Avangrid与哥本哈根基础设施合作伙伴(CIP)各持股50%的合资企业。

根据和解协议,GE Vernova已撤回终止通知,双方同意撤销所有待决的法律索赔。两家公司表示,该和解条款结束了项目开发商与风机供应商之间的商业诉讼,协议具体内容属于保密信息。
此次纠纷源于GE Vernova于2026年2月向Vineyard Wind发出的合同终止通知。GE Vernova以款项被扣留为由提出终止合同,但Vineyard Wind辩称,鉴于项目延误以及GE Vernova风机叶片存在的问题,其有权扣留约3.08亿美元。

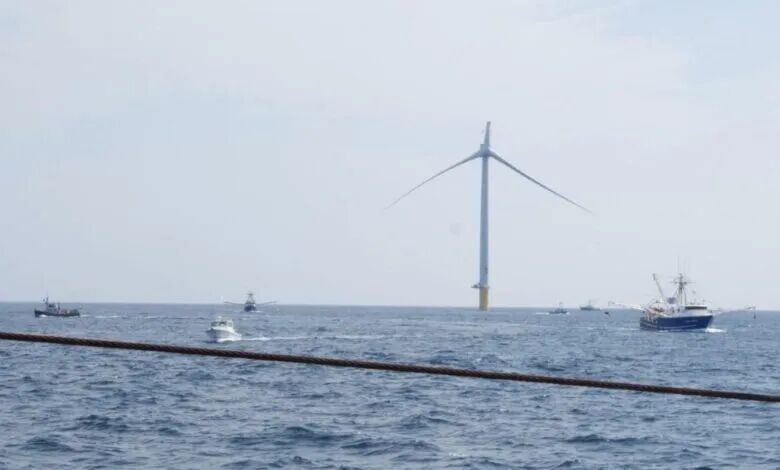

具体而言,Vineyard Wind 1海上风电场在2024年7月曾发生风机叶片断裂事故,导致碎片落入楠塔基特岛附近水域。经检查发现,GE Vernova交付的叶片普遍存在制造缺陷,而检查和叶片更换工作导致项目延误了约两年。
该开发商在GE Vernova发出终止通知后向法院提起诉讼。马萨诸塞州高等法院于4月向Vineyard Wind颁发初步禁令,禁止GE Vernova终止退出该项目,并要求其在争议持续期间继续履行风机供应和服务协议。该法院后于6月驳回了GE Vernova对该禁令提出的上诉。
Vineyard Wind 1海上风电项目位于马萨诸塞州玛莎葡萄园岛和楠塔基特岛以南24公里处,总装机容量806MW,由62台GE Haliade-X 13 MW海上风机组成,所有风机均已于2026年3月安装就位。
Vineyard Wind和GE Vernova在最新声明中表示,该项目所有风机均已投入发电,正为马萨诸塞州及新英格兰地区40多万户家庭和企业供电。截至目前,Vineyard Wind 1项目已创造近4000个就业岗位,并创造19.4亿美元经济产出,预计每年可减少160多万吨二氧化碳排放。
