最新官答:注射剂新增场地+关键设备变更,到底要补哪些验证?
发布时间:2026-07-25来源:蒲公英Ouryao

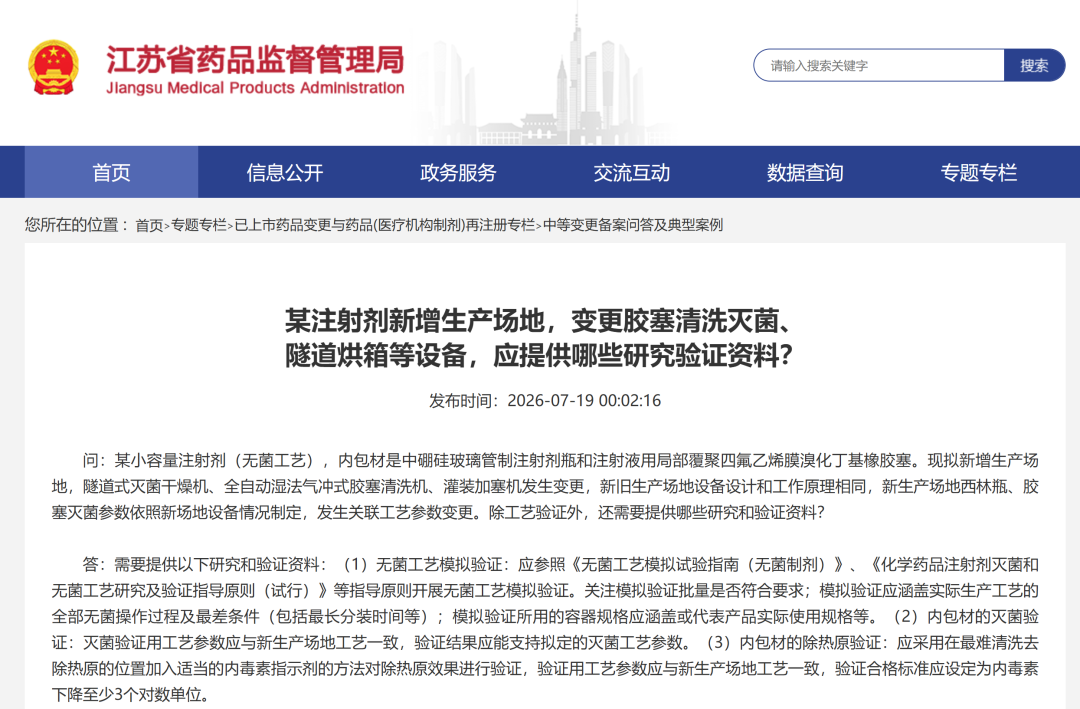

近日,江苏药监局发布了一则关于注射剂新增场地、变更关键无菌设备的官方解答。虽然设备原理没变,但验证逻辑必须推倒重来。

小编稍加学习后,结合GMP实操经验,整理了一份可以直接对照执行的资料准备清单,分享给大家:
1、无菌工艺模拟验证(APS)
官答明确要求参照《无菌工艺模拟试验指南》及《化学药品注射剂灭菌和无菌工艺研究及验证指导原则(试行)》。准备资料时,重点自查以下几点:
最差条件:验证方案里必须明确写出“最长分装时间”“最多人员干预频次”等极限参数,不能只写“按实际生产情况”。
批量是否合规:模拟批量必须符合指导原则要求,不能为了省事只做小批量。
规格是否全覆盖:如果实际生产有多个规格的瓶子,验证所用的容器规格必须能涵盖或代表所有实际规格。
流程是否无死角:验证必须覆盖实际生产工艺的全部无菌操作过程,任何一个环节都不能漏。
2、内包材灭菌验证
针对隧道烘箱和胶塞清洗机,验证资料的核心是证明“新设备+新参数=灭菌有效”。
参数一致性:验证方案中使用的工艺参数,必须和新场地拟定的实际生产参数完全一致,不能套用老场地的数据。
结果支持性:验证报告必须能明确得出结论:在拟定参数下,西林瓶和胶塞的灭菌效果符合预期。
3、除热原验证:死磕“3个对数单位”硬指标
验证资料必须经得起推敲:
挑战性试验怎么做:必须在设备“最难去除热原”的位置(通常是冷点或气流死角)投放内毒素指示剂,资料里要写清楚指示剂的种类、投放位置和数量。
合格标准怎么写:验证合格标准必须明确设定为“内毒素下降至少3个对数单位(去除率≥99.9%)”。
无菌制剂,新增场地不是简单的设备平移,APS、灭菌验证、除热原验证,三件套一个都不能少。
欢迎留言补充
